Paso 1: Construcción y pintura de los Secciones prefabricadas y taburetes
Las secciones de prototipo fueron construidas fuera de sitio y diseñadas para ser rápidamente inclinado hacia arriba y montadas en el paisaje urbano ocupado del festival. A continuación es un desglose del tiempo necesario para la construcción, pintura, montaje en sitio y la aplicación de la tipografía.

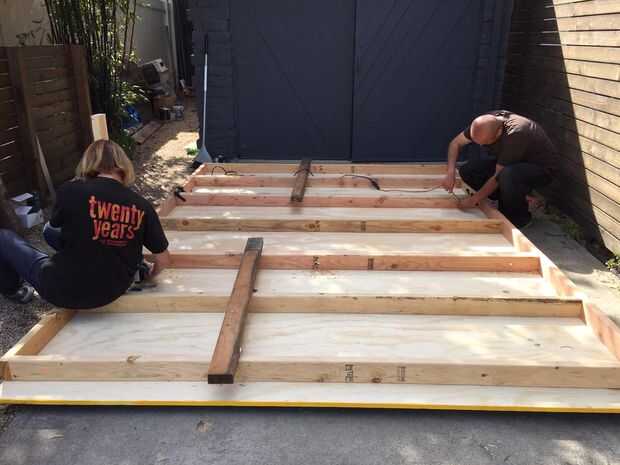

Construcción: dos experimentado personas 16 horas. Enmarcar todas fuera de sitio. Pre-fabricados de 3/4" grado exterior madera contrachapada y 2 x 4" vigas de secciones. Los tornillos son contador hundido y espaciados a cada 12" a lo largo de los bordes exteriores.

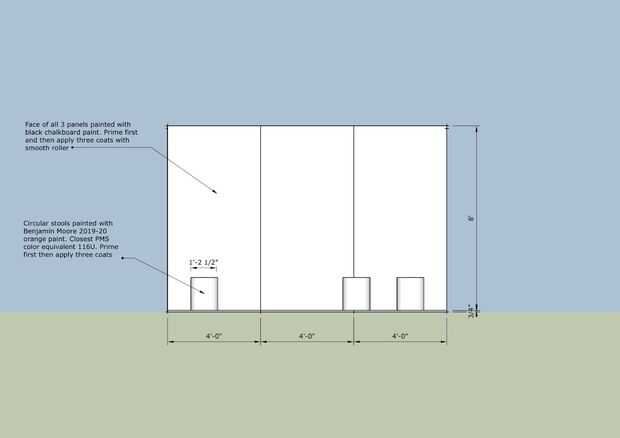

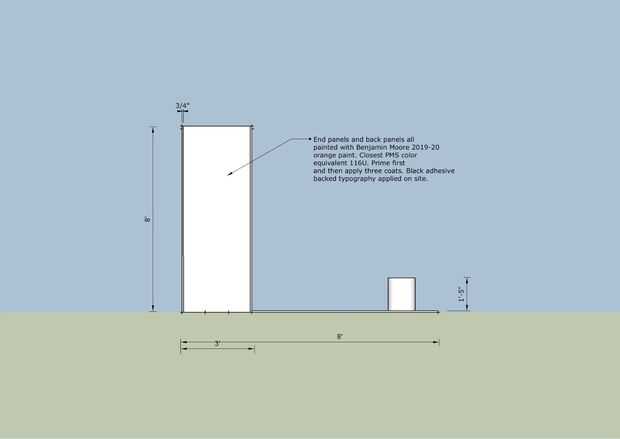

Pintura secciones: dos personas 10 horas. Todas las superficies cubiertas con la cartilla. Paneles de pizarra negra requieren 2 capas de pintura de pizarra de Rust-Oleum. Naranja superficies requieren 2 capas de Banjamin Moore 2019-20.
Construcción de taburetes circular: una persona 4 horas. Heces son 14.5" de diámetro y 17" altura y construcción de servicio pesado Sonotubes. Tienen Sonotubes cortado a 17". Corte circular superior de 3/4" madera contrachapada para adaptarse. Top pegamento al tubo por dentro del borde.
Pintura taburetes circular: Tres personas 4 horas. Todas las superficies cubiertas con la cartilla. Naranja superficies requieren 2 capas de Banjamin Moore 2019-20. Nota: Un 14.5" 8" de alto tambor de diámetro fue creado para sostener la tiza jumbo colores múltiples.
Nota: Archivo de SketchUp está disponible para la referencia. Petición de erik
